秋季攻坚多线告捷 项目整体建设稳步推进

分享到:
链接已复制
当前位置: 首页 >

秋季攻坚多线告捷 项目整体建设稳步推进

2025-09-05 16:28

来源:中国网

分享到:
链接已复制
字体:

日前,在油田工程事业部第十二项目部林甸60万千瓦风光发电项目,入秋以来,昼夜时间逐渐缩短,温差增大,林甸地区夜间低温与晨间雾气给野外施工带来新的挑战,项目部全员高昂的斗志,与时间赛跑,他们还通内部岗检自查作为各项工作锚点,高效推进各项工程节点。本周,项目部科学应对季节性变化,合理调整作业时间,集中力量攻坚,在风机基础收尾、箱变基础建设及吊装准备等多个关键环节取得扎实进展,为项目后续并网发电奠定了坚实基础。


面对天气转凉、有效施工时长缩短的客观困难,项目部提前谋划,动态优化施工组织,利用午间气温较高的有利时段,集中进行混凝土浇筑等关键工序;在早晚时段,合理安排钢筋绑扎、模板支护等辅助作业,确保人机料高效运转,对新浇筑的混凝土基础及时采取覆盖保温、蒸汽养护等措施,严格监控养护温度与湿度,确保工程质量不受季节变化影响。

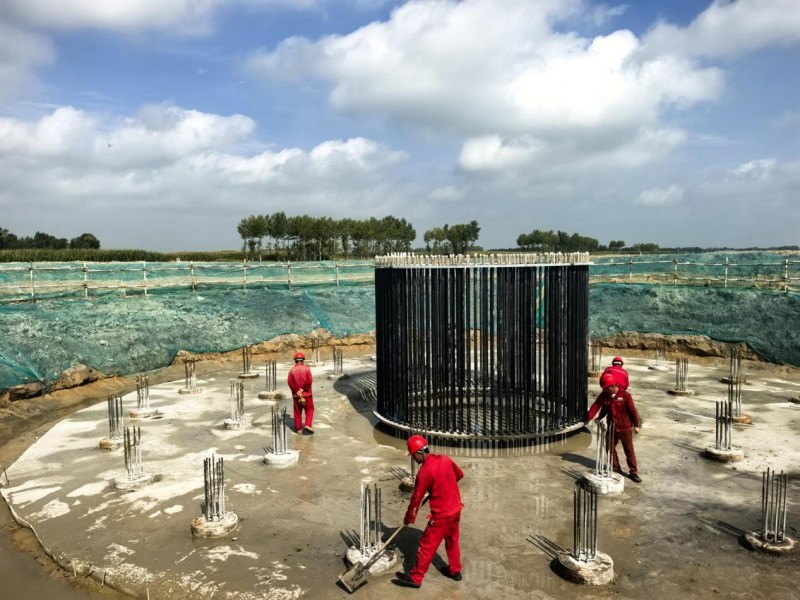

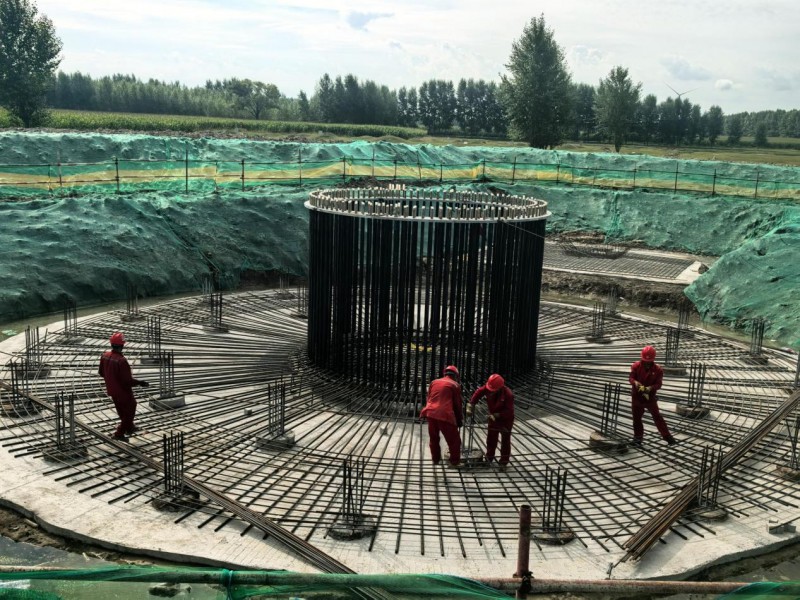

针对秋季早晚能见度低、场地易湿滑等特点,全面加强现场照明和交通疏导,严格落实防滑、防坠落措施,保障昼夜施工安全。本周,项目建设工作全面开花,成果显著,累计完成53台风机承台基础浇筑,46座基础二次灌浆完成,风机基础施工已进入最后收尾阶段,本周箱变基础施工迎来小高峰,累计完成16座箱变基础回填,36座基础完成池壁及顶板浇筑,46座基础完成底板混凝土浇筑,另有多座基础完成了钢筋绑扎、保温抹灰等工序,施工进度满足整体计划要求。

主力吊装设备已完成2个机位间的高效转场,并已就位做好全部吊装准备,为风机塔筒、机舱、叶片的连续吊装提供了坚实保障。

截至目前,项目累计综合进度已稳步推进至26.70%。风电机组吊装累计完成14座。(供稿人:王鹏)
